Free time na importação: como dimensionar o prazo de devolução

Aprenda a dimensionar o free time na importação, comparar propostas e organizar a devolução do contêiner para reduzir riscos de cobranças extras na operação.

Gustavo Aragão Nepomucenopublicado em 16 out. 2026 · 5 min de leitura
Free time na importação: como dimensionar o prazo de devolução

O free time na importação deve comportar o ciclo operacional previsto até a devolução do contêiner, conforme as regras contratadas — não apenas a chegada da mercadoria ao importador. Para reduzir o risco de cobranças extras, compras e logística precisam comparar o prazo oferecido com as etapas de liberação, retirada, transporte, desova e entrega do equipamento vazio.

Free time, demurrage e detention: o que conferir

Free time é o período contratualmente livre de determinada cobrança pelo uso do contêiner. Isso não significa isenção de todos os custos da importação: é necessário identificar quais despesas estão abrangidas e quais seguem regras próprias.

A distinção abaixo serve como orientação inicial, não como substituta das condições comerciais:

Item Distinção usual Verificação necessária
Demurrage Sobre-estadia associada ao contêiner no terminal Eventos de início e término e tarifas
Detention Retenção do equipamento fora do terminal Prazo para devolver o vazio e local autorizado
Armazenagem portuária Permanência da carga no terminal Tabela, períodos e serviços incluídos

A nomenclatura pode variar, e o contrato pode prever um período combinado para demurrage e detention. Por isso, não some prazos nem presuma isenções apenas pelo nome da cobrança. A relação entre free time e sobre-estadia deve ser confrontada com a proposta efetivamente recebida.

Como dimensionar o prazo até a devolução

Monte uma linha do tempo com as atividades que precisam ocorrer antes da entrega do vazio. Para cada uma, registre previsão, dependências e responsável:

  • Liberação documental e aduaneira: documentos pendentes e condições para disponibilização da carga.
  • Retirada no terminal: liberação operacional, janela e disponibilidade de transporte.
  • Transporte e desova: percurso, recebimento no destino e retirada da mercadoria do contêiner.
  • Devolução: indicação do depósito, agendamento, deslocamento e aceite do equipamento.

Não some automaticamente todas as durações: algumas tarefas podem ocorrer em paralelo. O objetivo é identificar a sequência de dependências que determina a data final e acrescentar uma margem operacional justificada pelos riscos da operação.

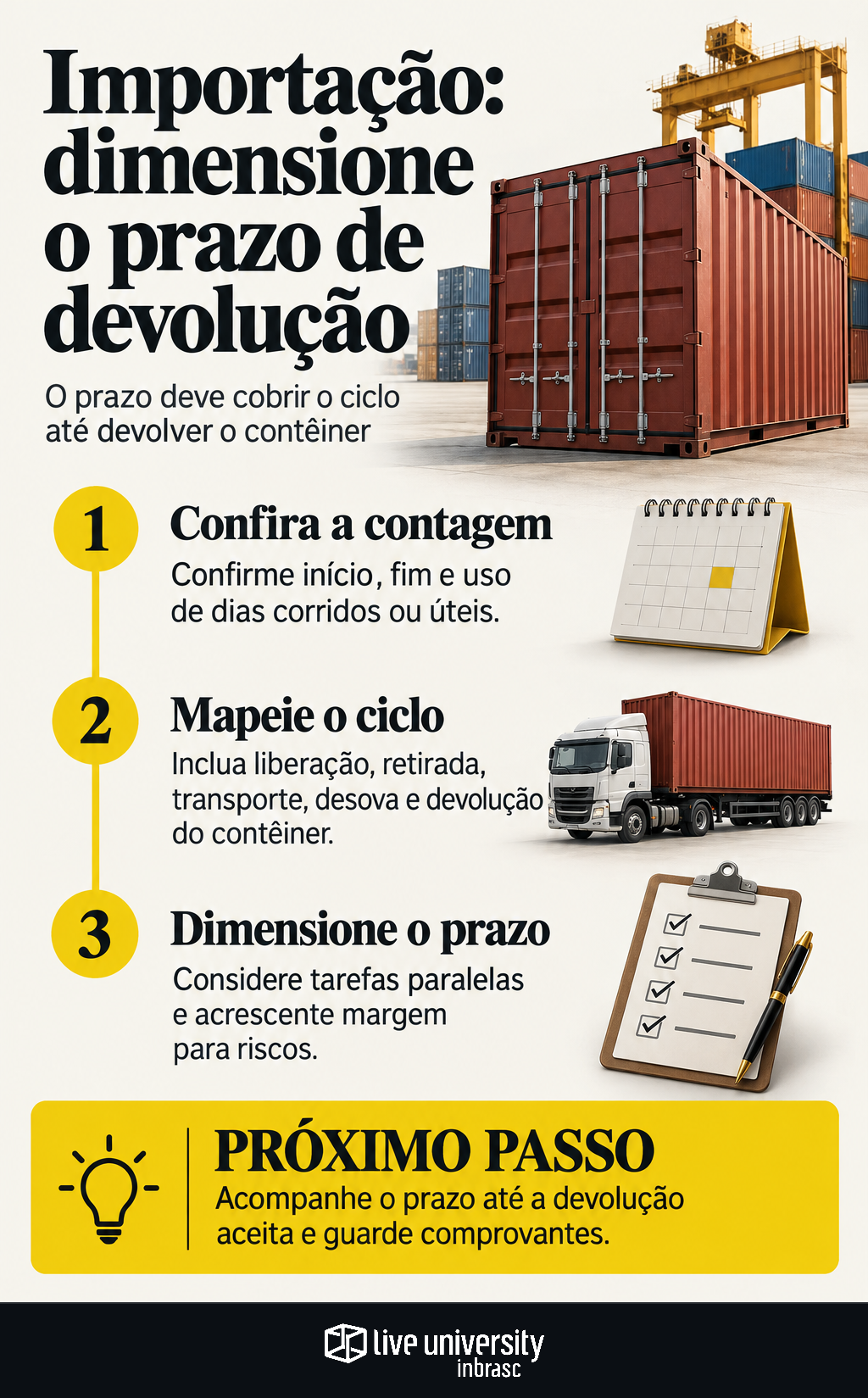

Infográfico: Free time na importação: como dimensionar o prazo de devolução
Infográfico: Free time na importação: como dimensionar o prazo de devolução

Antes de fechar a contratação, confirme por escrito:

  • Qual evento inicia a contagem e como o primeiro dia é tratado.
  • Se os dias são corridos ou úteis.
  • Qual evento encerra o prazo e se existe horário-limite.
  • Qual documento comprova a devolução aceita.
  • Como funcionam mudança de depósito, indisponibilidade de agenda e eventual extensão.

Retirar a carga ou concluir a desova não deve ser tratado como encerramento automático da obrigação de devolver o equipamento. Confira o marco contratual aplicável.

Compare propostas pelo custo total

Uma oferta com frete menor pode perder vantagem quando o prazo livre não comporta a operação. Compare propostas para o mesmo percurso, equipamento e conjunto de serviços, usando condições documentadas.

Cenário O que colocar na simulação
Devolução dentro do prazo Frete e demais custos previstos, inclusive armazenagem aplicável
Devolução com atraso Custos anteriores mais cobrança por faixa de atraso
Contratação de dias adicionais Preço da extensão e despesas que continuam fora dela

Para estimar a sobre-estadia, multiplique os dias cobrados em cada faixa pela tarifa correspondente e some as parcelas. Confirme se a progressão é cumulativa ou segue outra regra. Registre também moeda, critério cambial e condições de pagamento.

Exemplo hipotético, sem valores: a proposta A oferece frete menor e prazo livre mais curto; a B custa mais, mas comporta a devolução projetada. Simule ambas com liberação no prazo e com atraso. A diferença entre os totais mostra quanto a economia inicial resiste ao imprevisto.

Essa análise complementa a conferência de sobretaxas na cotação marítima.

Transforme o vencimento em rotina de acompanhamento

Combine entre importador, despachante, transportador e agente de cargas quem atualiza cada etapa, solicita agenda e cobra pendências. Defina alertas antes do vencimento, com antecedência suficiente para agir.

Guarde solicitações de agendamento, protocolos, recusas e comprovantes de entrega. Esses registros ajudam a reconstruir a operação, mas não garantem, por si só, cancelamento de cobranças.

O critério de contratação deve ser simples: escolher condições compatíveis com a operação e manter visibilidade até a devolução comprovada — não apenas até a carga chegar ao destino.

Este conteúdo foi produzido com apoio de inteligência artificial e revisado pela equipe editorial da Live University.
