O frete aéreo na importação pode compensar quando antecipar um lote evita perdas superiores ao custo adicional e a mercadoria chega a tempo de ser usada. Diante de atrasos ou desvios marítimos, a decisão não deve ser transferir todo o pedido para o avião, mas identificar quais itens sustentam a operação até a chegada do restante.

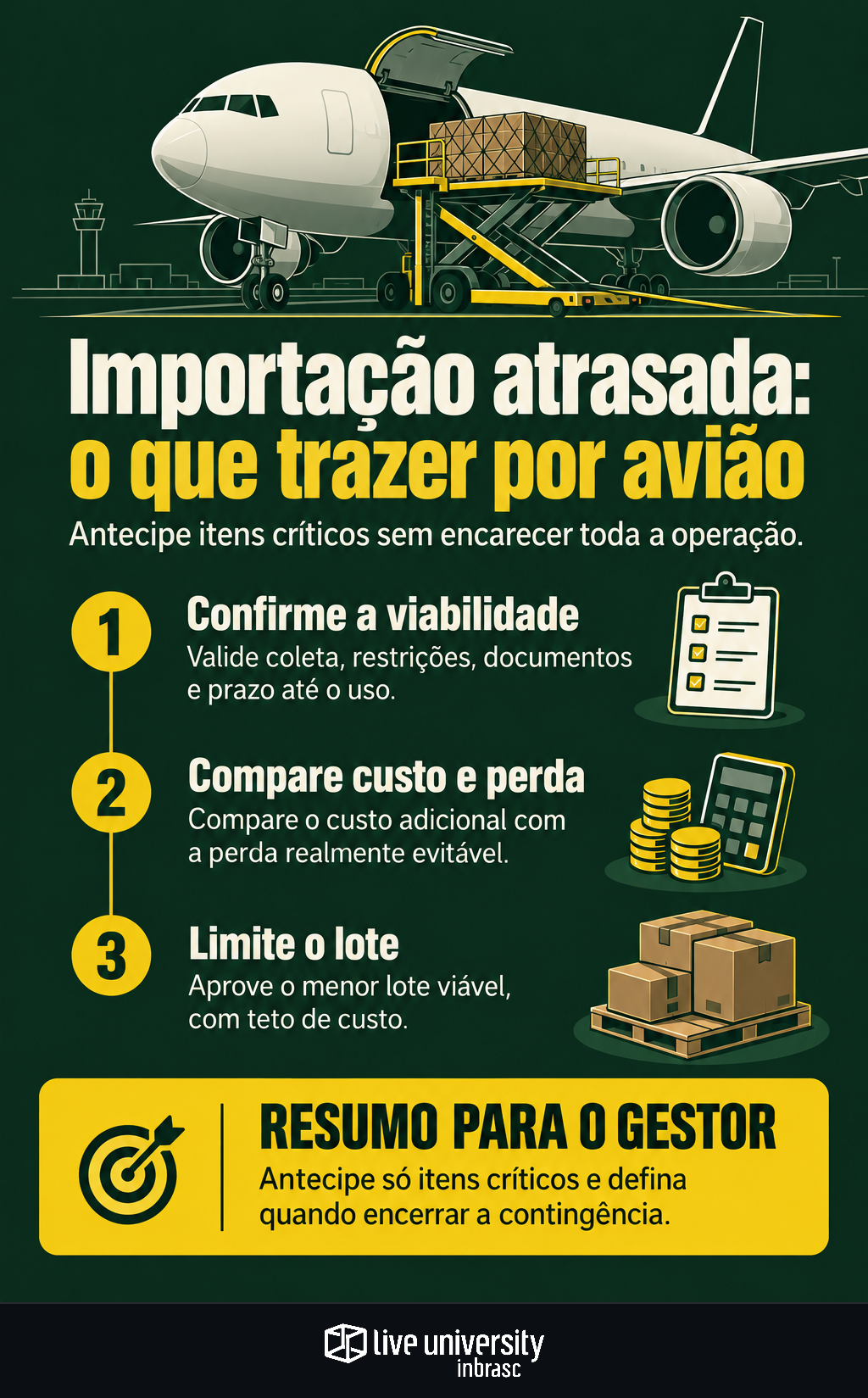

Confirme se a antecipação é executável
Antes de pedir aprovação, confirme onde está a mercadoria, se está disponível para coleta e se o fornecedor consegue separar o pedido. Não trate carga já embarcada ou indisponível como alternativa aérea confirmada.
Com o agente de cargas e o responsável aduaneiro, valide:
- aceitação do produto no transporte aéreo e eventuais restrições;
- embalagem, capacidade e espaço efetivamente disponíveis;
- documentos, licenças e ajustes necessários ao fracionamento e à importação no Brasil;
- prazo completo, da coleta à liberação e entrega para uso.
Compare esse prazo com a chegada revisada do marítimo. Como na reprogramação após um blank sailing, a referência deve ser a disponibilidade da mercadoria, não apenas a partida do transporte.
Se o avião chegar depois da ruptura, ele pode reduzir sua duração, mas não eliminar a perda anterior.
Calcule o custo adicional, não apenas o frete
Monte dois cenários com o mesmo escopo: manter o plano marítimo ou antecipar uma parcela. Para a decisão, use:
Custo incremental = despesas adicionais da antecipação − despesas marítimas efetivamente eliminadas.
| Componente | O que conferir |
|---|---|
| Transporte e preparação | Frete aéreo, coleta, manuseio e embalagem |
| Proteção e liberação | Seguro, desembaraço e efeitos tributários aplicáveis |
| Entrega para uso | Transporte interno e recebimento |
| Economia marítima | Somente cobranças comprovadamente canceladas ou reduzidas |
Não desconte o frete marítimo inteiro se o saldo do pedido continuar embarcado e a cobrança permanecer. A comparação de cotações pelo mesmo escopo ajuda a evitar uma economia que só existe na planilha.
Valide também a cobertura contratada: não presuma que o seguro da carga importada indenizará atrasos ou despesas da contingência.
Compare com a perda realmente evitável
Estime o prejuízo do cenário sem antecipação e quanto dele o lote aéreo consegue impedir. Considere parada de produção, compras emergenciais substitutas e multas contratuais, quando aplicáveis e documentadas.
Faturamento ameaçado não equivale automaticamente a prejuízo. Uma venda adiada pode ser recuperada; uma venda perdida exige avaliar a margem de contribuição e os custos evitados. Também não some multa, perda de margem e custo de parada quando representarem o mesmo impacto econômico.
O SCPI — Supply Chain Performance Index, da Inbrasc, de 2026, mostra a importância dessas duas dimensões: entre as empresas respondentes, Custo Logístico/Receita foi apontado como KPI prioritário por 59%, e Lead Time Pedido-Entrega, por 47%. Na decisão sobre antecipação, a análise proposta aqui é confrontar custo e prazo na mesma conta.

Dimensione o menor lote que resolve a falta
Calcule por item a necessidade durante a janela entre a disponibilidade do lote aéreo e a chegada utilizável do marítimo. Desconte o estoque projetado disponível nessa janela e outras entradas confirmadas, respeitando reservas já comprometidas.
Teste cenários de chegada marítima mais favorável, central e mais atrasada. A quantidade deve acompanhar o consumo previsto de cada cenário, não um percentual fixo do pedido.
Por exemplo: se falta um componente que impede concluir um conjunto, avalie antecipar esse componente. Trazer também os itens com estoque suficiente aumenta o gasto sem necessariamente liberar produção. Se outros insumos continuarem faltando, a perda atribuída ao componente não será integralmente evitada.
Aprove com limite e encerre a contingência
Registre responsável, quantidade, prazo completo, custo máximo e perda que se pretende evitar. A aprovação deve exigir vantagem econômica e viabilidade operacional.
Defina também quando interromper novos embarques aéreos: por exemplo, quando o saldo marítimo estiver disponível ou a cobertura de estoque estiver recomposta. Depois, confronte custo realizado, data efetiva de uso e perda estimada evitada. Esse fechamento permite ajustar a próxima decisão sem transformar a exceção em rotina.
